Comment construire un bâtiment en acier

huishou 1690

Si vous souhaitez ériger un bâtiment à structure métallique en douceur, la première étape ne consiste pas à le hisser à la hâte, mais à frapper d'abord sur la fondation. Les fondations en béton doivent être parfaitement horizontales et l'erreur de position des boulons d'ancrage ne doit pas dépasser 1/16 de pouce.

La logique de construction est la suivante : l'ossature principale (colonnes rigides et poutres inclinées) est érigée en premier, suivie par l'installation des structures secondaires (poutres murales et pannes de toit), qui fournissent un soutien latéral aux panneaux muraux et aux panneaux de toit situés derrière. Ensuite, il faut immédiatement mettre en place des supports structurels (généralement des poutres en X ou des portiques) pour éviter que la maison ne vacille en cas de vents violents. Lorsque le squelette est formé, l'étape la plus critique pour les novices ou les bricoleurs consiste à "niveler et aligner" à l'aide d'un théodolite ou d'un niveau laser avant de fixer définitivement les boulons. Enfin, tous les boulons à haute résistance doivent atteindre le couple de serrage spécifié - généralement "serrage initial" puis ajout d'un demi-tour - afin de garantir que la maison puisse résister à la charge du vent et de la neige. Dans ce domaine, un niveau magnétique, une clé à chocs, un pied de biche pointu sont nécessaires.

Cette vidéo donne un aperçu général de la construction d'une charpente métallique préfabriquée :

Étape 1 : Examen des fondations et des boulons d'ancrage

Le cadre de la structure en acier est stable et instable, et la référence au sol n'est pas autorisée. Avant la mise en place de l'acier, la plaque de base en béton et les boulons d'ancrage doivent faire l'objet d'une inspection rigoureuse.

  • 1/16 de pouce Principe : l'acier n'est pas comme le bois, il n'est pas si résistant. Si la position du boulon d'ancrage est décalée de plus de 1/16 de pouce, le poteau et la poutre inclinée ne seront pas alignés, ce qui entraînera des tensions internes inutiles dans l'ensemble de la structure.
  • Traitement de mise à niveau : balayer le niveau laser plusieurs fois. S'il y a une légère différence de hauteur dans la plaque inférieure, elle doit être résolue à l'aide d'écrous de nivellement ou de fer de calage afin de garantir que la plaque inférieure est soumise à une contrainte uniforme.

Étape 2 : Levage du cadre principal

L'ossature principale est la "colonne vertébrale" du bâtiment et se compose de colonnes rigides (supports verticaux) et de poutres inclinées (poutres de toit inclinées).

  • Piliers en place : utilisez des grues ou des chariots élévateurs lourds pour placer les colonnes rigides dans les boulons d'ancrage. N'oubliez pas de mettre des rondelles et des écrous épais pour bloquer le tout.
  • Assemblage de la poutre inclinée : Je recommande généralement de boulonner d'abord la poutre inclinée au sol, puis de soulever l'ensemble de la crête. C'est beaucoup plus efficace et plus sûr que de connecter une racine à haute altitude.
  • Connexion des nœuds : connecter la poutre inclinée et la colonne à l'"aisselle" (l'intersection du mur et du toit). À ce stade, les boulons à haute résistance sont posés en premier, mais il ne faut pas les visser complètement à la hâte.

Étape 3 : Installation des structures secondaires (poutres et pannes)

Une fois le cadre principal érigé, il est nécessaire d'installer rapidement le "squelette de la rangée", c'est-à-dire l'élément secondaire qui fournit la surface de montage pour le panneau extérieur.

  • Poutrelles : Ces éléments transversaux sont reliés entre les colonnes. Ils fournissent non seulement un soutien latéral, mais aussi le point de tension pour l'accrochage des panneaux muraux métalliques derrière.
  • Panne de toit : en travers de la poutre inclinée. Les pannes sont essentielles pour soutenir les dalles de toit et répartir les charges de neige.
  • Contrôle de l'espacement : l'espacement entre les poutres murales et les pannes doit être défini dans les dessins de conception.

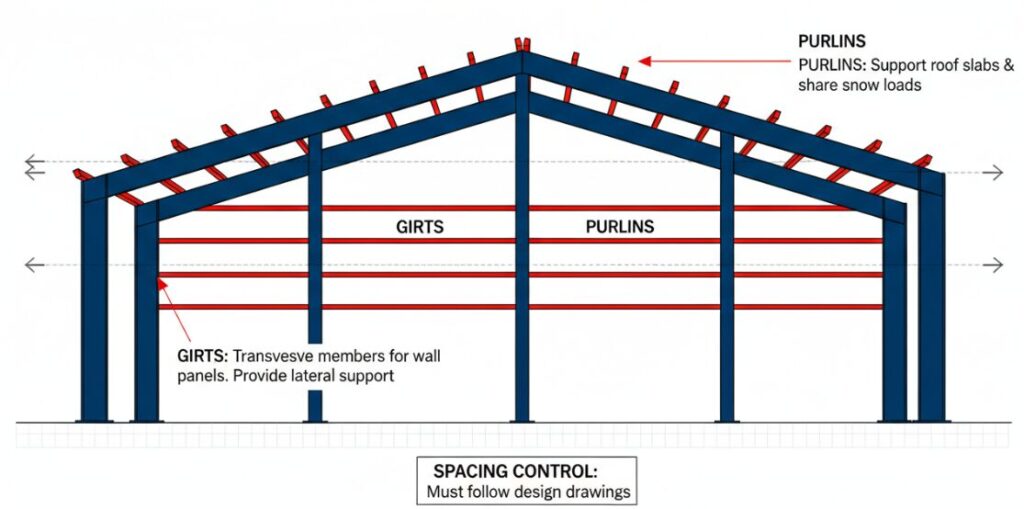

Constructing wall beams and purlins for steel building frames.

Étape 4 : Soutien structurel et renforcement

Une structure en acier sans support est aussi facile à "tordre" ou à secouer qu'une structure sans os.

  • Support de type X : généralement des torons d'acier ou de l'acier rond, tirés en forme de "X" entre les colonnes ou les poutres. Ils sont chargés de guider les charges de vent vers les fondations.
  • Support de cadre rigide de portail : si un compartiment donné doit être équipé de portes et de fenêtres et ne peut pas tirer la diagonale "x", il doit être remplacé par un cadre rigide de portail afin d'assurer la rigidité latérale sans bloquer la route.

Atelier à structure métallique


Les ateliers à structure métallique sont polyvalents. La portée libre garantit un espace sans obstacle, tandis que les colonnes centrales et intermédiaires offrent des solutions économiques pour les grandes portées.

Pont/Structure en acier Bridgeipsum


Les ponts à structure en acier utilisent des rapports résistance/poids élevés pour atteindre de longues portées là où les appuis intermédiaires sont difficiles.

Bâtiments à structure métallique


Les bâtiments à structure métallique présentent des conceptions polyvalentes pour répondre à des besoins divers. La portée libre offre un espace ouvert, tandis que les colonnes centrales et intermédiaires augmentent l'économie pour les grandes portées. Le système Multi Gable permet de répondre à des largeurs complexes.

Étape 5 : Le squelette est trouvé et d'aplomb

Avant de serrer les boulons dans la dernière grande zone, vous devez vous assurer que la maison est "d'équerre" (tous les coins sont à 90 degrés) et "d'aplomb" (les piliers sont absolument verticaux).

  • Détection à l'aide d'instruments : la méthode sèche professionnelle consiste à vérifier la verticalité de la colonne une par une à l'aide d'un théodolite.
  • Compétences d'ajustement : utilisez le serrage du câble de support pour ajuster la posture du bâtiment. Si le squelette est de travers, le panneau de toit et les pièces de fermeture des bords à l'arrière ne seront pas bien serrés.

Étape 6 : Serrage final des boulons et couple de serrage

La dernière étape consiste à verrouiller complètement l'ensemble de la structure.

  • Méthode de "serrage initial" : utilisez d'abord une clé à chocs pour visser l'écrou de manière à ce qu'il s'ajuste étroitement à la plaque de connexion.
  • Principe du demi-tour : pour répondre aux normes d'ingénierie structurelle, la plupart des boulons doivent être tournés d'un demi-tour (180 degrés) par rapport au serrage initial. C'est cette tension qui permet à la maison de rester immobile par temps de neige extrême.
Construction site for building a steel building frame

Liste des outils nécessaires à la construction de structures métalliques

Si vous voulez être professionnel, vous ne pouvez pas vous contenter de ces outils :

  • Barre à mine pointue : La queue est pointue et est spécialement utilisée pour aligner les trous de boulons des composants en acier lourd.
  • Règle de niveau magnétique : une aspiration à la colonne d'acier peut fonctionner, libérant les deux mains pour le réglage.
  • Clé à chocs : pour des centaines de boulons, il est fatigant de se tordre les mains.
  • Théodolite ou niveau laser : une aiguille qui permet de s'assurer que l'ensemble de la maison ne dévie pas.

Auteur: Marcus Thorne
"Avec plus de 17 ans d'expérience pratique dans la construction métallique et l'ingénierie structurelle, j'ai supervisé le montage de centaines de structures en acier. Mon expertise réside dans la précision de l'ossature et la garantie de l'intégrité structurelle grâce à des techniques rigoureuses d'équarrissage et d'aplomb. J'ai écrit ce guide pour partager des connaissances de niveau professionnel qui aident les bricoleurs et les entrepreneurs à construire des bâtiments en acier plus sûrs et plus résistants."
